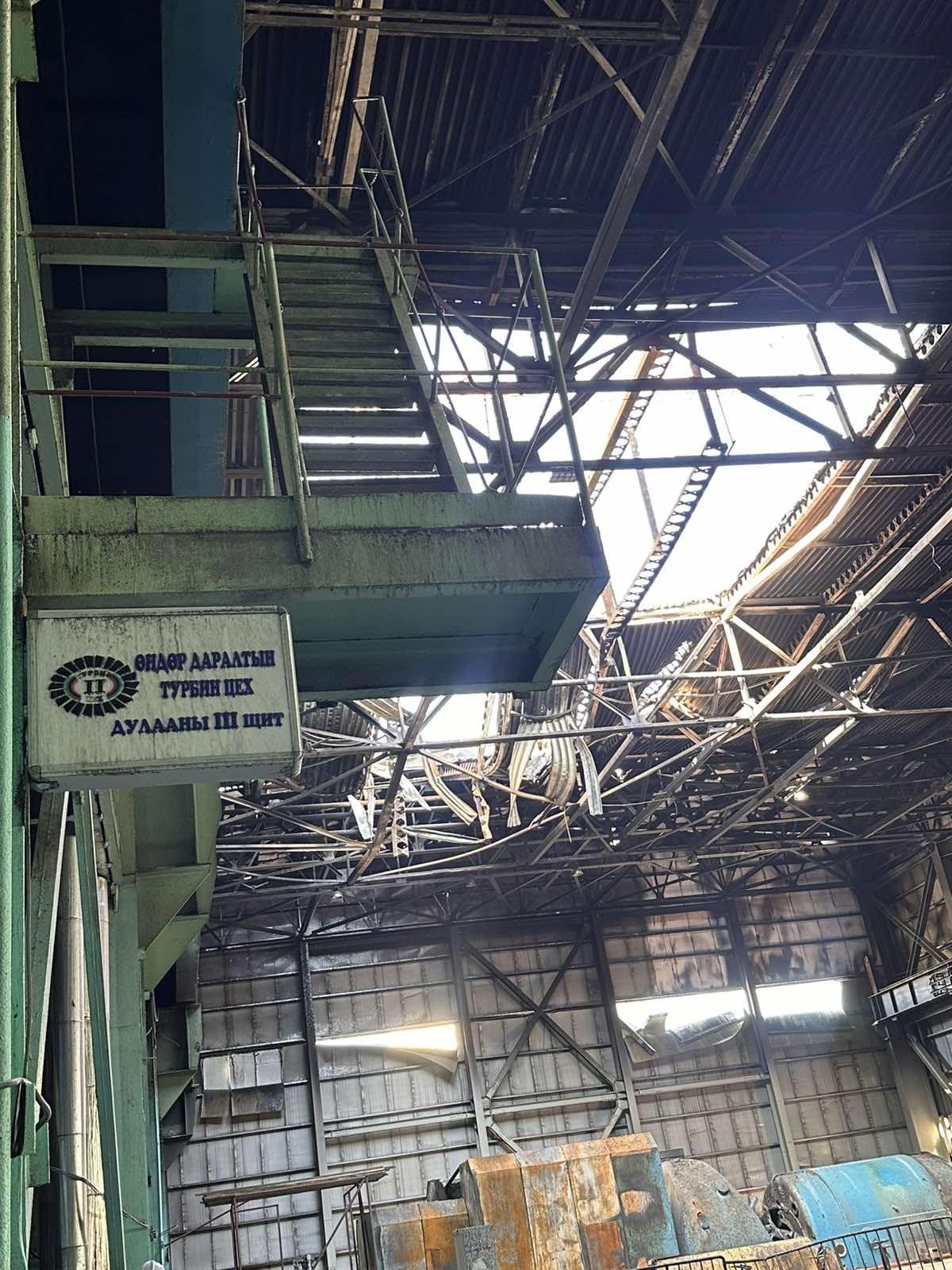

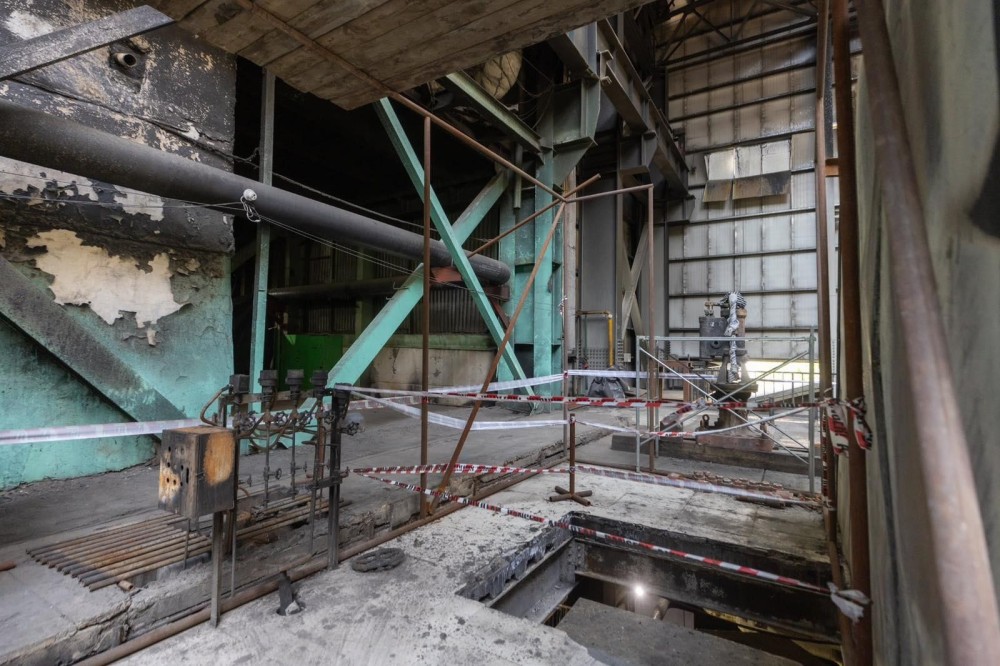

Өнгөрсөн зургаадугаар сарын 02-нд ДЦС-3-ын 50 МВт-ын өндөр даралтын станцад осол гарч, үйлдвэрлэлийн барилга галд өртсөн.
Мөн есдүгээр турбогенератор ажиллагаагүй болсон юм. Ослын улмаас үүссэн уршиг, үр дагаврыг арилгах, хэвийн горимд шилжүүлэх хүрээнд гурван арга хэмжээ авч байгааг Эрчим хүчний сайд Б.Чойжилсүрэн, Засгийн газрын Бүрэн эрхт төлөөлөгч Н.Тавихбэх нар танилцууллаа.
Нэгдүгээрт, галд өртсөн барилгыг буулгаж, шинээр барих ажлыг энэ сарын 25-нд эхлүүлж, ирэх арваннэгдүгээр сарын нэгэнд дуусгахаар төлөвлөжээ.
Хоёрдугаарт, дулаан үйлдвэрлэлийг тасалдуулахгүйн тулд дулаан үйлдвэрлэх системийн горимыг энэ оны аравдугаар багтаан өөрчилнө. Ерөнхий суурь ажлууд дууссан. Гүйцэтгэгчийг сонгон шалгаруулах хэлцэл хийж байна.
Гуравдугаарт, ес болон долоодугаар турбогенераторыг бүрэн шинэчилж, 2025-2026 оны өвөл ашиглалтад оруулахаар зэхэж байна. Есдүгээр турбогенератор нь осол гарсан хэсгийн цахилгаан дамжуулах өндөр даралтын станц юм. 2014 онд 50 МВт-аар тус станцыг өргөтгөж ашиглалтад оруулжээ.
25 МВт-ын долоодугаар турбогенератор ослын улмаас зогссон 50 МВт-ыг нөхөх зориулалттай. Засварыг халаалтын улирлаас өмнө дуусгахаар төлөвлөжээ. Эхний ээлжид хуучин, долоодугаар турбогенераторыг засварлаж, цахилгааны доголдол үүсэхээс сэргийлж ажиллуулах ажээ.
Ирэх жилийн арваннэгдүгээр сараас өмнө долоо ба есдүгээр турбогенераторыг шинэчилнэ. Шинэчлэлд зарцуулах эхний төсвийг төсвийн тодотголд суулгасан. Үлдсэн төсвийг ирэх оны төсөвт суулгана. Есдүгээр турбогенераторыг БНХАУ-д захиалж хийлгэхээр судалж байгаа гэж Засгийн газрын Бүрэн эрхт төлөөлөгч Н.Тавихбэх ярилаа.
Мөн дунд даралтын станц болох 48МВт-ын станцыг ОХУ-тай хамтран шинэчлэх төслийг эхлүүлжээ. 1968 онд ашиглалтад орсон тус станцын ашиглалтын хугацаа дуусаад 33 жил болсон ч ажиллуулж байна. Тиймээс бүрэн шинэчилж, хүчин чадлыг нь 250МВт-аар нэмэгдүүлж, 2028 онд ашиглалтад оруулахаар төлөвлөжээ.
Өнгөрсөн зургаадугаар сарын 02-нд ДЦС-3-ын 50 МВт-ын өндөр даралтын станцад осол гарч, үйлдвэрлэлийн барилга галд өртсөн.
Мөн есдүгээр турбогенератор ажиллагаагүй болсон юм. Ослын улмаас үүссэн уршиг, үр дагаврыг арилгах, хэвийн горимд шилжүүлэх хүрээнд гурван арга хэмжээ авч байгааг Эрчим хүчний сайд Б.Чойжилсүрэн, Засгийн газрын Бүрэн эрхт төлөөлөгч Н.Тавихбэх нар танилцууллаа.
Нэгдүгээрт, галд өртсөн барилгыг буулгаж, шинээр барих ажлыг энэ сарын 25-нд эхлүүлж, ирэх арваннэгдүгээр сарын нэгэнд дуусгахаар төлөвлөжээ.
Хоёрдугаарт, дулаан үйлдвэрлэлийг тасалдуулахгүйн тулд дулаан үйлдвэрлэх системийн горимыг энэ оны аравдугаар багтаан өөрчилнө. Ерөнхий суурь ажлууд дууссан. Гүйцэтгэгчийг сонгон шалгаруулах хэлцэл хийж байна.
Гуравдугаарт, ес болон долоодугаар турбогенераторыг бүрэн шинэчилж, 2025-2026 оны өвөл ашиглалтад оруулахаар зэхэж байна. Есдүгээр турбогенератор нь осол гарсан хэсгийн цахилгаан дамжуулах өндөр даралтын станц юм. 2014 онд 50 МВт-аар тус станцыг өргөтгөж ашиглалтад оруулжээ.
25 МВт-ын долоодугаар турбогенератор ослын улмаас зогссон 50 МВт-ыг нөхөх зориулалттай. Засварыг халаалтын улирлаас өмнө дуусгахаар төлөвлөжээ. Эхний ээлжид хуучин, долоодугаар турбогенераторыг засварлаж, цахилгааны доголдол үүсэхээс сэргийлж ажиллуулах ажээ.
Ирэх жилийн арваннэгдүгээр сараас өмнө долоо ба есдүгээр турбогенераторыг шинэчилнэ. Шинэчлэлд зарцуулах эхний төсвийг төсвийн тодотголд суулгасан. Үлдсэн төсвийг ирэх оны төсөвт суулгана. Есдүгээр турбогенераторыг БНХАУ-д захиалж хийлгэхээр судалж байгаа гэж Засгийн газрын Бүрэн эрхт төлөөлөгч Н.Тавихбэх ярилаа.
Мөн дунд даралтын станц болох 48МВт-ын станцыг ОХУ-тай хамтран шинэчлэх төслийг эхлүүлжээ. 1968 онд ашиглалтад орсон тус станцын ашиглалтын хугацаа дуусаад 33 жил болсон ч ажиллуулж байна. Тиймээс бүрэн шинэчилж, хүчин чадлыг нь 250МВт-аар нэмэгдүүлж, 2028 онд ашиглалтад оруулахаар төлөвлөжээ.
